弱电工程项目解决方案
蓝燕云弱电项目管理系统以项目为核心,将合同、预算、进度、采购、材料、设备、劳务、分包、质量、安全、变更、结算和资金等业务统一到项目中,并结合弱电工程的行业和企业特点,让现场业务、项目成本和企业经营形成完整的数据链路。
一、行业背景与建设需求
弱电工程以综合布线、视频监控、门禁、停车管理、楼宇自控、会议多媒体、机房等系统集成为主要内容,管理对象以成套设备和系统功能为核心,区别于以土建、市政为代表的大宗材料工程。一个项目通常涉及少则数个、多则十余个子系统,点位数量可达数百至数千个,施工过程中需要与土建、装修、机电、消防等专业反复穿插,交付标准不仅是设备安装完成,还需完成通信调试、功能测试和系统联动。
二、弱电工程企业项目管理中存在哪些难点?
商务与施工数据脱节
投标报价、设备清单、点位数据与施工、采购、变更无法有效衔接,项目过程容易出现数据断层。
项目成本缺少过程管控
采购、材料、人工、分包等成本分散管理,项目执行过程中难以及时掌握实际投入和利润变化。
应收应付缺少统一管理
合同、结算、收款、采购付款和分包付款缺少关联,项目资金计划和回款情况难以及时掌握。
多项目管理缺少统一视角
多个项目同时推进时,进度、成本、合同和资金数据分散,企业难以快速了解整体经营情况。
三、弱电企业项目管理系统总体架构设计

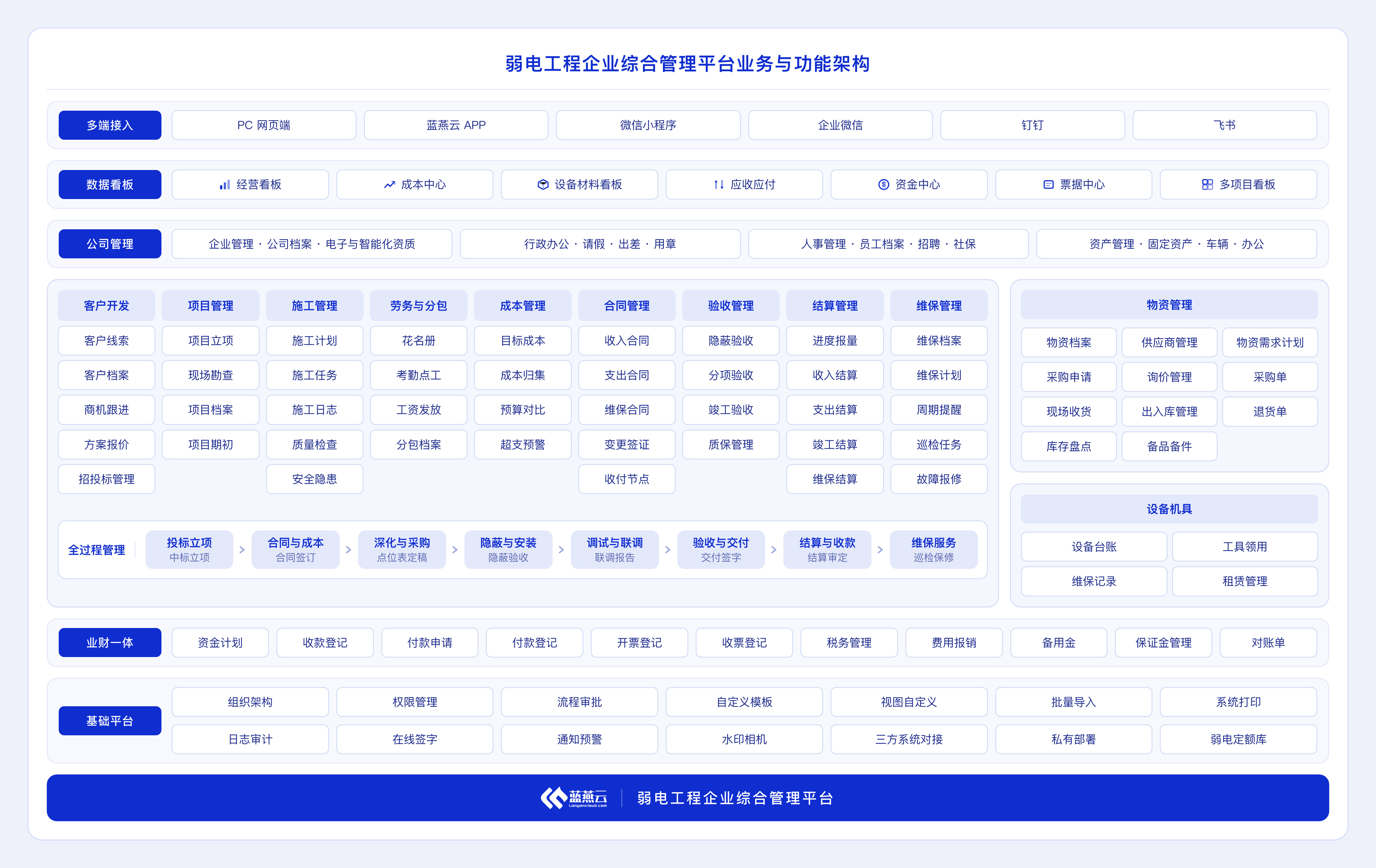

平台在架构上分为七个层次:
|
层级 |
主要内容 |
|
多端接入 |
PC网页端、蓝燕云APP、微信小程序、企业微信、钉钉、飞书 |
|
核心业务 |
客户开发、项目管理、施工管理、劳务与分包、成本管理、合同管理、物资管理、设备机具管理、验收管理、结算管理、维保管理 |
|
业财一体 |
资金计划、收付款、开票收票、税务、费用报销、备用金、保证金、对账 |
|
数据看板 |
经营看板、成本中心、设备材料看板、应收应付、资金中心、票据中心、多项目看板 |
|
公司管理 |
企业资质档案、行政办公、人事、资产管理 |
|
基础平台 |
组织权限、流程审批、自定义模板、批量导入、在线签字、水印相机、通知预警、日志审计、三方系统对接、弱电定额库、私有部署 |
数据组织以"项目—系统—区域"为基本结构,一般项目管理到系统和区域层级即可满足需要,对点位数量密集、需要精细管理的系统(如视频监控、综合布线),可在此基础上进一步细化到点位和设备层级。项目实施过程中的采购、施工、劳务、变更、结算等业务均以项目为基础进行记录和关联。
平台设置七个全过程管理节点:合同签订、勘查深化、布线端接、联调报告、交付签字、结算审定、巡检保修,分别对应签约、进场、安装完成、调试通过、竣工验收、结算完成、维保期七个阶段。
四、项目前期管理
4.1客户开发与项目基础数据
客户线索、商机跟进、方案报价、招投标等前期业务在客户开发模块中记录,形成客户档案。项目立项后,现场勘查与深化设计的结果录入项目档案,并在项目期初环节建立系统清单、点位表、设备清单、材料清单、机房信息、接口清单等基础数据,作为后续施工、采购、变更、结算业务的引用基础。基础数据支持批量导入,设计变更或深化过程中的调整予以记录。
4.2合同与目标成本管理
合同管理涵盖收入合同、支出合同(采购、分包)及维保合同,记录合同金额、范围、付款条件及收付节点。合同执行情况通过施工产值、变更签证、结算、开票、收款等数据的关联查询获得,包括合同金额、完成产值、已结算金额、已开票金额、已收款金额及应收金额。
项目开工前编制目标成本,涵盖设备材料、人工、分包、机械及其他费用,可参考弱电定额库确定单价基准,作为后续成本执行情况的对比依据。
|
项目 |
合同金额 |
累计报量 |
已审定 |
已开票 |
已收款 |
已审定未收款 |
|
A项目 |
100 |
80 |
70 |
60 |
50 |
20 |
|
B项目 |
200 |
150 |
150 |
140 |
100 |
50 |
|
合计 |
300 |
230 |
220 |
200 |
150 |
70 |
五、施工现场管理
5.1 施工计划与进度管理
施工计划按"项目—系统—楼栋/区域—施工任务"分解,对精细管理需求可进一步关联至点位和设备。施工任务可按班组或分包单位下派,现场人员通过移动端更新任务状态并上传现场照片。项目实际进度与七个全过程节点及计划进度进行对比,管理人员可按系统、区域查看施工完成情况,包括点位安装数量、调试数量等统计信息,示例如下:
|
项目区域 |
点位数量 |
已安装 |
待安装 |
已调试 |
|
1号楼1层 |
32 |
30 |
2 |
26 |
|
1号楼2层 |
36 |
36 |
0 |
31 |
|
地下室 |
48 |
40 |
8 |
27 |
5.2 施工日志管理
施工日志记录施工日期、天气、施工部位(系统/区域)、出勤人员与工种、施工内容与完成情况、材料设备进场与领用、机具使用及现场问题等信息,并附水印相机拍摄的现场照片。日志的修改留有记录,作为竣工资料、工期证明及签证事项的原始依据之一。
5.3 专业交叉作业与现场问题管理
弱电工程施工通常分两个阶段进行:吊顶封板前完成预埋、桥架敷设及布线,装修基本完成后进行末端设备安装及系统调试。两个阶段均需与土建、装修、机电、消防等专业进行界面配合,常见问题包括预埋预留遗漏、作业面交接不清、吊顶封板前隐蔽工程未验收、设备安装完成后遭后续工序破坏等。
对此,系统建立以下管理内容:
对预埋预留、机房条件、桥架路由、供电及网络环境等前置条件,通过施工任务明确责任单位及完成时间;
施工任务按隐蔽敷线、设备安装、调试等阶段分解,与相关专业进度进行对照;
吊顶封板前的隐蔽部位,使用水印相机拍照并完成验收记录;
现场发现的质量、安全及协调问题,关联至具体系统、区域和责任单位,形成检查、整改、复查、关闭的处理记录。
因专业交叉作业造成的窝工、返工等情况,可依据施工日志及现场照片作为后续签证依据。
5.4 调试与联调管理
设备安装完成后需进行网络连接、参数配置、功能测试等调试工作,系统调试本身由自有工程师或厂家工程师完成,平台记录调试任务的状态及结果,状态包括:施工完成、待调试、调试中、问题整改、完成。不同系统的调试检查项可通过自定义模板配置,涉及跨系统联动的接口(如门禁与电梯控制、视频监控与门禁)按同样方式记录测试内容及结果,联调完成后形成联调报告,作为调试通过节点的交付成果。
六、物资、劳务、变更等成本管理
6.1 物资与设备管理
物资管理涵盖物资档案、供应商管理、需求计划、采购申请、询价、采购、现场收货、出入库、退货及库存盘点。按项目及系统依据设计清单和目标成本编制物资需求计划,采购、到货、领用等环节的数量和金额与计划进行对比,差异可拆分为数量差异和价格差异分别分析。业主或总包直接供应的设备(甲供设备)按同样方式记录到货、安装及使用情况,但不计入采购成本核算。设备机具(工具、仪表等)建立台账,管理领用及租赁记录。
6.2 劳务与分包管理
弱电工程用工形式包括自有施工人员、劳务班组、专业分包及点工,计价方式包括按点、按米、按台、按工日等。劳务管理内容包括:
建立人员花名册,记录姓名、工种、所属单位、进退场日期等信息,身份证、银行账户等敏感信息按权限查看;
现场出勤及点工经确认或在线签字后作为工资核算依据;
工资根据确认的出勤或工程量核算,经审批后发放;
分包单位建档记录资质、合同及履约情况,支出合同约定计价规则及付款节点;
施工任务下派至班组或分包单位,完成情况经现场记录和照片确认后,通过进度报量与合同单价形成应结金额;
质量检查发现的问题所对应的返工、扣款作为结算扣减项予以记录。
|
班组 |
出勤人数 |
出勤工日 |
工日单价(元) |
应发(元) |
已发(元) |
待发(元) |
|
布线班 |
12 |
288 |
300 |
86,400 |
60,000 |
26,400 |
|
安装班 |
8 |
176 |
320 |
56,320 |
40,000 |
16,320 |
|
合计 |
20 |
464 |
|
142,720 |
100,000 |
42,720 |
6.3 变更签证管理
弱电工程中的变更事项可分为三类:设计变更或工程洽商,对应点位增减、设备型号更换、系统架构调整等设计层面的调整;现场签证,对应非自身原因导致的窝工、停工、返工、零星用工等现场事项;工程量调整,对应实际数量与合同清单的差异。
系统对以上事项分别管理:设计变更按提出、技术确认、商务确认、上报确认、实施、纳入结算的流程记录,并关联收入合同或支出合同;现场签证依据现场记录及施工日志、水印相机照片,经责任与金额确认、在线签字后纳入结算。变更及签证事项关联至具体系统、区域、设备或班组。项目成本按采购、人工、分包及项目费用归集,与目标成本进行对比。
七、验收与结算管理
7.1 验收管理
隐蔽工程在封板或掩埋前完成拍照及验收记录。分项验收按系统、区域进行,相关设备材料资料、施工记录、测试记录、调试记录及整改记录随施工过程记录在项目档案中。竣工验收完成后进入质保管理,跟踪质保期限及质保金。
7.2 结算管理
结算分为四类:对业主或总包的收入结算,依据收入合同、进度报量及变更签证;对供应商的采购结算,依据采购单及到货验收;对分包单位或班组的支出结算,依据支出合同、进度报量及签证扣款;对维保客户的维保结算,依据维保合同及巡检记录。
进度报量按系统、区域的完成情况进行,与合同清单核对。结算金额通常由合同内工程量、变更、现场签证、工程量调整及扣款几部分构成,这是工程行业通行的结算构成方式;系统的作用是将上述各部分分别关联至对应的源单据(具体变更单、签证单、扣款记录),便于核对与追溯。送审金额与审定金额分别记录,差异原因予以说明,未确认部分单独跟踪。竣工结算在竣工验收及资料齐全后办理,与质保金及质保期挂钩。
八、业财数据与多项目管理
8.1 业财一体
资金计划依据合同收付节点及项目进度编制。收款登记、付款申请(经流程审批)、付款登记均关联具体项目及合同。开票登记依据收入结算发起,关联对应合同;收票登记关联采购合同或支出合同。费用报销及现场备用金归集至项目成本;投标、履约、质保等保证金的收付及退还予以记录;与供应商、分包单位定期对账。项目成本按设备采购、材料、人工、分包及项目费用分类归集,与目标成本对比,形成成本执行情况。
8.2 多项目经营管理
企业同时承接多个项目时,管理层可通过多项目看板从企业整体视角查看各项目的进度状态、成本执行情况、结算及回款情况,并可逐层查看至具体系统、区域及业务记录,无需逐一向各项目团队核实。经营看板、成本中心、应收应付、资金中心、票据中心等数据按项目及企业两个维度汇总展示。
九、维保与持续运营
项目交付后,系统及设备资料转入维保档案。维保管理涵盖维保合同、维保计划、周期提醒、巡检任务及故障报修,形成维保合同、维保计划、周期提醒、巡检任务、故障报修、处理记录、维保结算的管理链条。备品备件按出入库方式管理,用于保障故障处理时的备件供应。
十、重点签约客户
湖州志安电气签约蓝燕云,搭建智能化与新能源工程一体化管理平台,核心为了打通企业管理与项目成本管控的多个环节。
湖州志安电气成立于2008年,注册于浙江省长兴县,是一家深耕电气智能化与新能源领域十余年的专业工程企业,具备设计与施工一体化能力。公司业务横跨两大方向:一方面覆盖工业自动化、通信工程、综合布线、安防工程、计算机网络、智能化小区综合管理系统等传统弱电智能化领域;另一方面积极布局太阳能光伏、风能系统、新能源汽车充电桩等新能源工程的设计与施工,并开展合同能源管理业务,形成从传统智能化到新能源工程的综合服务能力。
天津睿信康达采用蓝燕云独特混合部署,构筑弱电工程企业综合管理平台
天津睿信康达成立于2016年,注册于天津市宝坻区,是一家以智能化弱电工程为核心的科技型企业,具备电子与智能化、消防、机电安装等专业工程资质。公司业务覆盖监控、综合布线、一卡通、门禁、智能家居、报警、可视对讲、车牌识别、智慧黑板、拼接屏、LED大屏、视频会议、无线覆盖、网络安全、云桌面、机房装修等全门类信息化弱电工程,为客户提供从方案设计、设备集成到施工交付的一体化服务。
上海云思智慧携手蓝燕云搭建覆盖集团下属所有公司的弱电项目一体化管理体系
云思智慧成立于2008年,是全国信息产业领域最具实力的企业集团之一,长期深耕智慧建筑与智能化弱电领域。公司凭借多年的技术积累与项目交付能力,先后获评全国智能化行业企业10强、IT企业综合实力排名50强、全国智慧建筑和智慧产品标杆企业等多项行业权威荣誉,年营业规模超6亿元。
顶级专业资质构筑核心竞争力
云思智慧在弱电与智能化工程领域持有完整、顶级的资质矩阵:
· 建筑智能化系统设计专项甲级(设计领域最高等级)
· 电子与智能化工程专业承包一级(智能化施工最高等级)
· 安防工程企业设计施工维护能力壹级(安防领域最高等级)
· 信息系统集成及服务资质贰级、建筑装修装饰工程专业承包二级、建筑机电安装工程专业承包三级、建筑工程施工总承包三级、通信工程施工总承包三级
· 信息技术服务运行维护标准 ITSS 叁级、CMMI 软件能力成熟度集成模型三级、高新技术企业、软件企业
