弱电工程采购计划怎么和实际采购对比?

弱电工程项目管理过程中,由于设备材料种类多,从采购下单到现场安装之间往往间隔较长时间,如果采购计划和实际执行之间缺少持续对照,很容易等到项目结算阶段才发现设备材料成本超出了预期。

蓝燕云团队2026-10-01 23:53:39

弱电工程采购都有哪些环节?

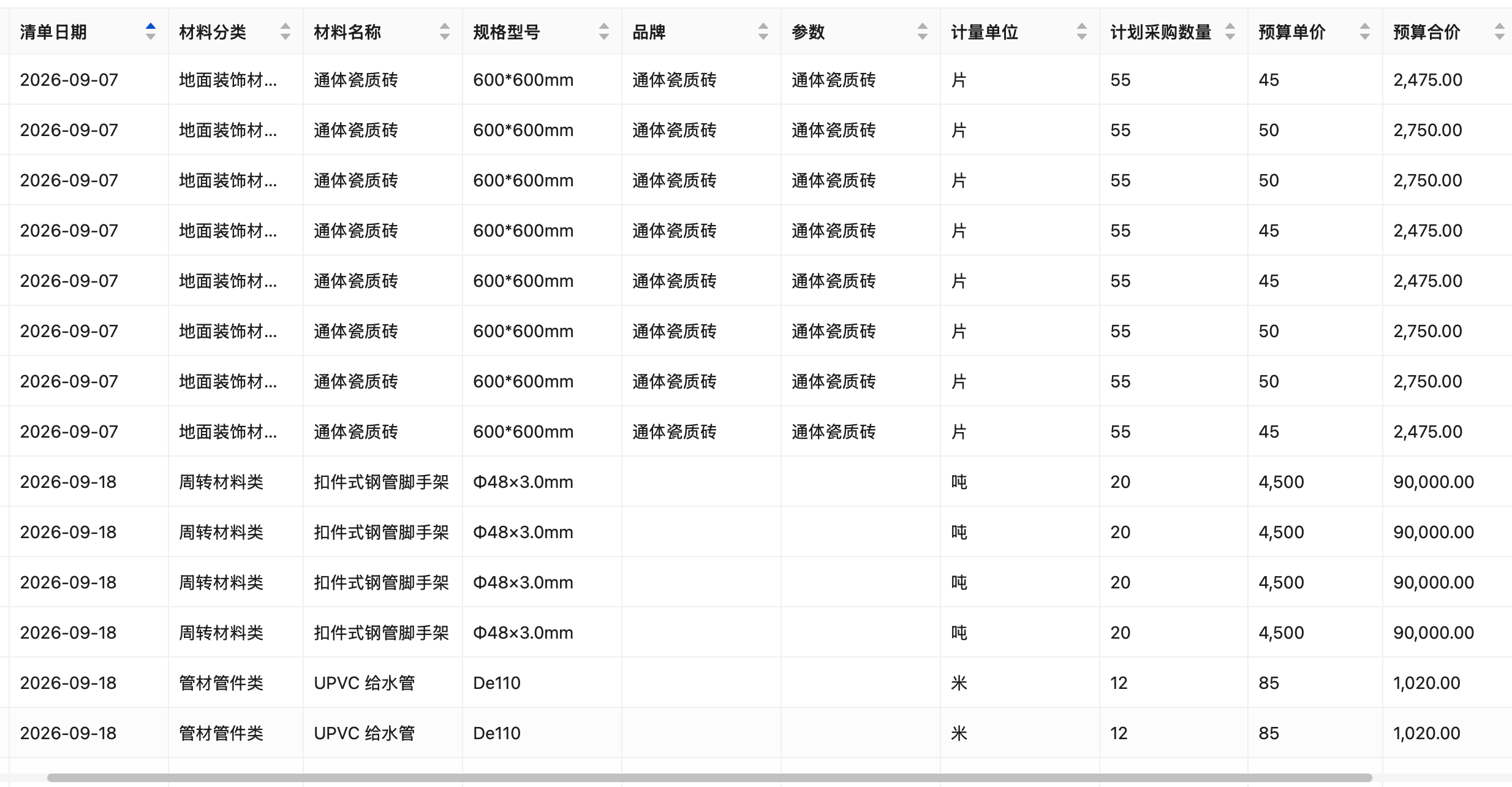

一个完整的采购过程通常包括:物资需求计划、采购申请、询价、采购、现场收货、入库、领用几个环节,退货和库存盘点作为补充环节。需求计划一般依据深化设计清单和目标成本编制,确定各类设备材料的数量和预算单价,这份计划是后续所有采购环节的对照基准。

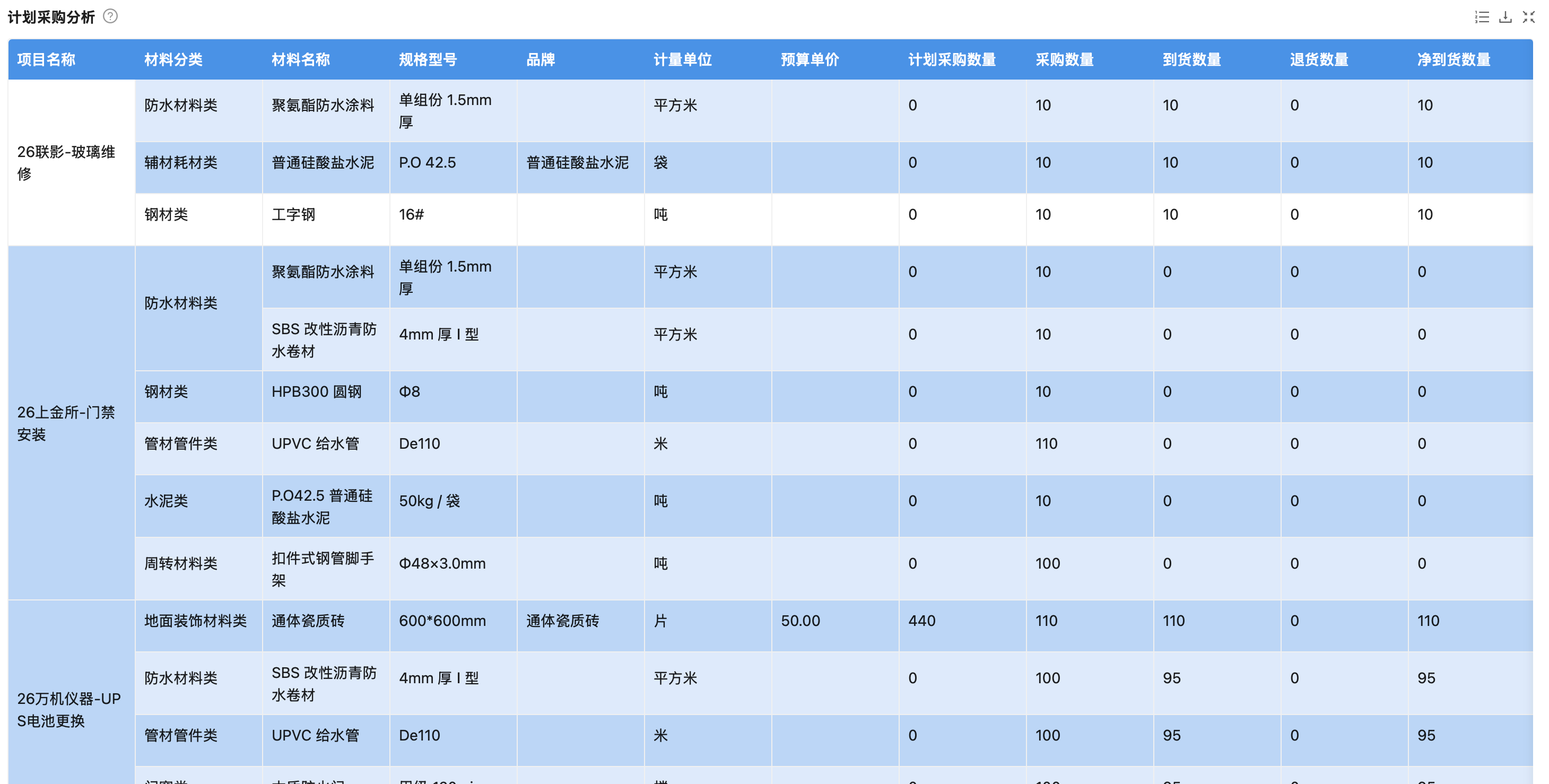

采购差异可以拆成数量差和价格差分开看

实际采购和计划之间出现差异时,把差异拆成"数量差"和"价格差"分别分析,比只看总金额差更能定位问题所在:

  • 量差 =(实际数量−计划数量)× 计划单价,反映的是多采购或少采购的部分
  • 价差 =(实际单价−计划单价)× 实际数量,反映的是采购议价或市场价格变动的影响

举例来说,某项目计划采购摄像机116台、单价800元,实际采购120台、单价820元。数量多了4台,量差为4台×800元=3,200元;单价高了20元,价差为20元×120台=2,400元。两项合计超出计划5,600元。如果只看总金额差,不容易判断问题出在多采购还是采购价格没控制住;拆开看之后,管理人员可以分别追问:为什么多采购了4台,是设计变更还是备用余量;为什么单价高了20元,是市场价格上涨还是询价环节没有做到位。

甲供设备需要单独处理

弱电工程中常见业主或总包直接供应部分设备(甲供设备),这部分设备虽然不由施工方采购,但同样需要跟踪到货、安装、使用情况,只是不计入施工方自身的采购成本和采购结算。如果甲供设备和自行采购的设备混在一起记录,容易在成本核算时出现重复计算或遗漏的情况。

采购计划和实际脱节时常见的表现

采购计划编制之后,如果没有持续跟进对照,常见的情况包括:计划外的临时采购没有经过审批就直接下单;到货数量和领用数量长期对不上,库存实际结余多少说不清楚;某类设备的采购单价逐批次悄悄上涨,直到项目结算时才发现累计超支金额不小;甲供设备的到货和安装进度缺少跟踪,影响到相关系统的调试安排。

系统怎么支持计划和实际的持续对照

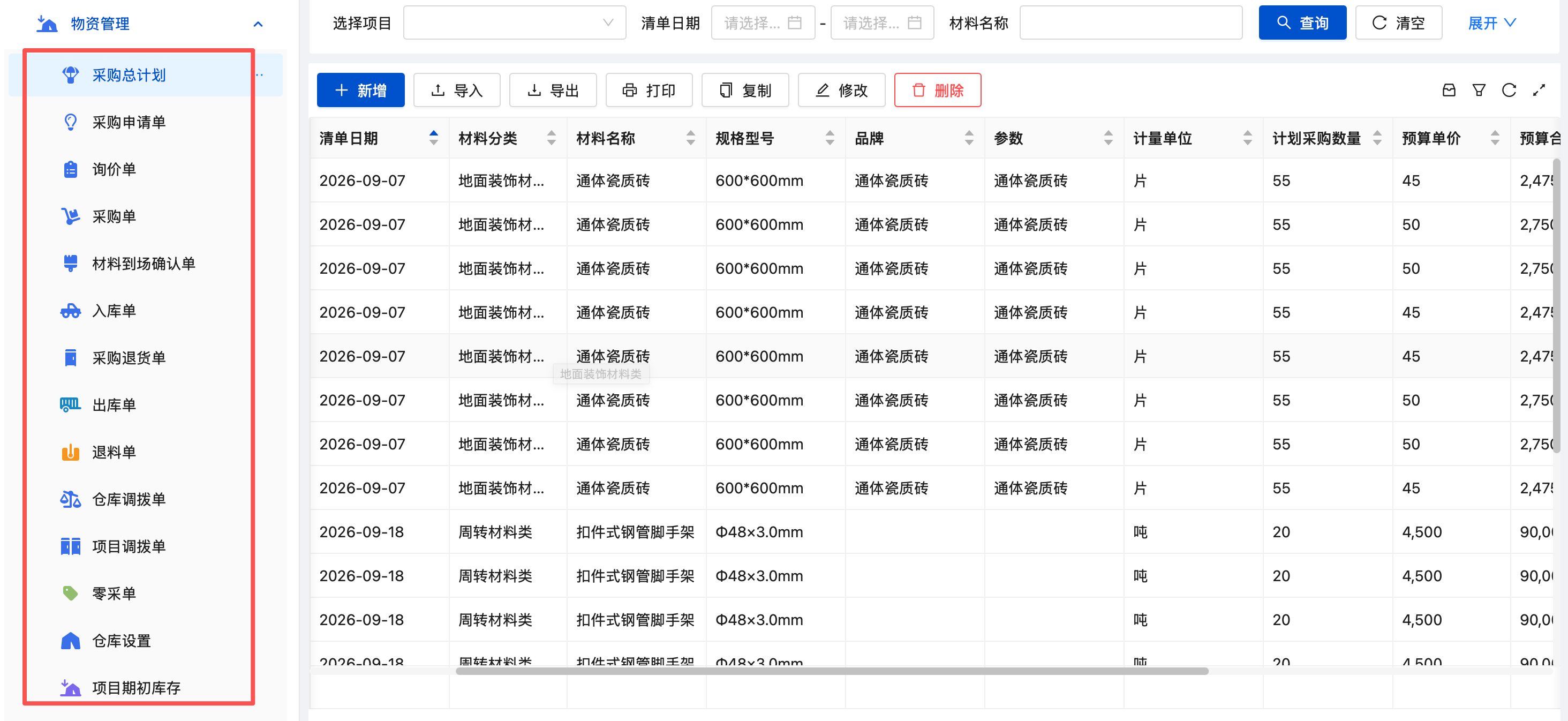

蓝燕云弱电工程项目管理系统的物资管理模块,覆盖物资需求计划、采购申请、询价管理、采购单、现场收货、出入库管理、退货单、库存盘点。需求计划、采购申请、采购单、现场收货、入库、领用各环节的数量和金额可以逐环节对照,计划外的采购可以单独标识。甲供设备按同样方式记录到货、安装、使用状态,但在成本归集时与自行采购的设备分开处理。设备机具(工具、仪表等)另有台账,管理领用和租赁记录。

常见问题

计划外采购一定不合理吗?
不一定,项目实施过程中出现计划之外的采购需求是正常情况,关键是这类采购是否经过审批、是否有明确的用途说明,而不是完全不受控制。

量差和价差哪个更值得关注?
两者都值得关注,但反映的问题不同。量差通常指向设计变更、损耗估算或计划编制的准确性;价差通常指向市场价格波动或采购议价能力,管理时可以分别追踪、分别处理。

甲供设备出现质量问题,责任怎么划分?
这属于合同和供应关系层面的问题,通常在合同中会对甲供设备的质量责任有约定,系统层面的作用是记录设备的到货、验收和使用情况,为后续责任判定提供数据依据。

采购计划与实际对比的具体功能,可以参考弱电工程项目管理系统解决方案中的物资与设备机具管理部分。
